7月22日,巴里坤哈萨克自治县三塘湖镇岔哈泉的戈壁滩上持续高温。中能建哈密“光热(储)”1500兆瓦基地项目严格落实高温作业劳动保护要求,以“安全为先、错峰推进”为原则,科学统筹施工安排,做实做细防暑保障,在严守安全生产底线的前提下有序推进工程进度。

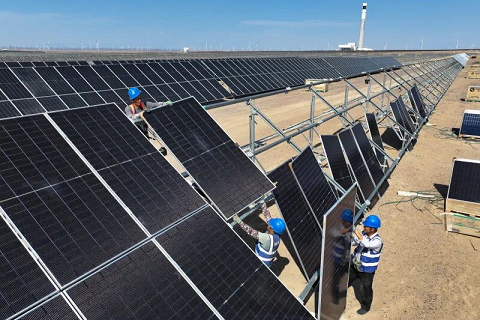

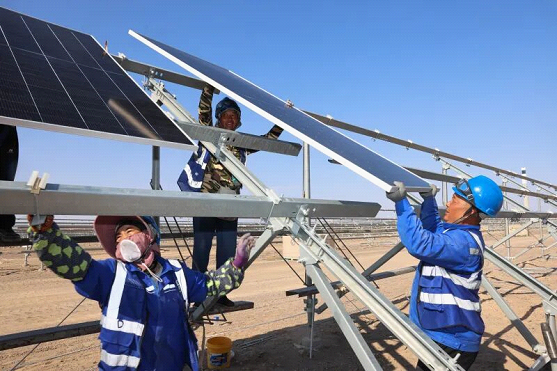

下午6点,在光伏施工区域,建设者正有序开展光伏支架安装与组件布设作业。据了解,该项目光伏板块总装机规模1350兆瓦,当前作业片区装机约132兆瓦,占光伏总容量近十分之一。
中能建投哈密绿色能源有限公司总工程师李洪江说:“光伏桩基总共813000多根,现在已经全部完成,正在进行组件和支件的安装,要求8月5日全部安装完成,到年底全容量并网发电。”

针对近期戈壁极端高温天气,项目严格按照《防暑降温措施管理办法》及地方安全生产部署,建立每日气象研判机制,动态优化作业时序,坚决执行“做两头、歇中间”的避峰施工要求:日间气温峰值时段11点到下午5点全面停止露天作业,将室外作业集中安排在气温相对适宜的早间与傍晚时段,严格控制单日露天累计作业时长,从时间源头降低高温作业风险。
李洪江说:“高温天气就休息,工人施工的时候有绿豆汤、有消暑的饮料喝,保证工人在高温下不中暑。”

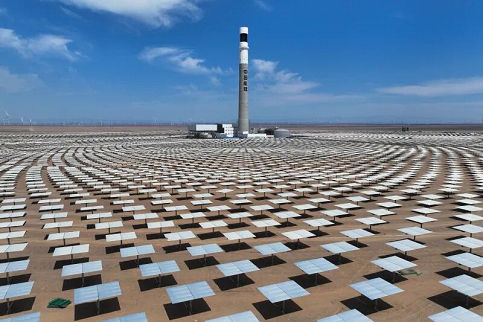

作为国家第二批沙戈荒大型风电光伏基地重点标杆工程,中能建哈密“光(热)储”1500兆瓦基地项目建成后,将依托“光伏+光热熔盐长时储热”耦合运行模式,有效平抑新能源出力波动,提升供电稳定性与消纳能力,为哈密优化能源结构、助力新疆新型电力系统建设注入绿色动能。
